能登の仮設生活は、なぜ2年半で終わらないのか

再建判断と自治体運用が絡み合う復興の難所を示している。

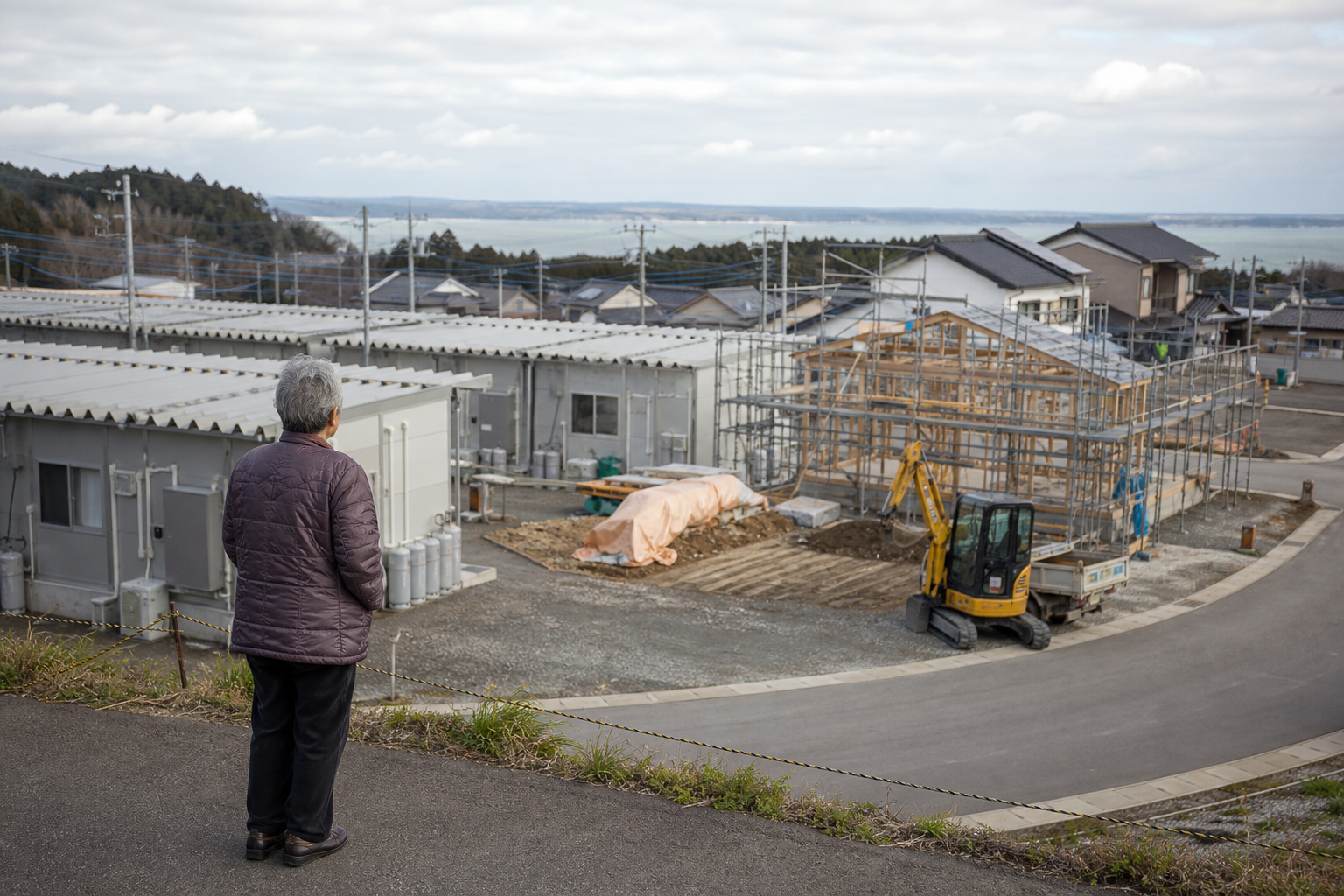

能登の仮設生活は、なぜ2年半で終わらないのかを示すニュースイメージ

2年半後の焦点は、住宅数から「移れるか」へ移った

能登半島地震から2年半となる2026年7月時点で、なお1万4,793人が仮設住宅で暮らしている。災害関連死を含む人的被害は744人規模に達し、応急仮設住宅の入居期間は最長4年へ延びた。災害公営住宅は8月から入居が始まる見通しだが、それは復興の完了ではなく、長い移行期の始まりでもある。

ここで起きている変化は、単なる住宅供給の遅れではない。発災直後は「住まいを早く用意する」ことが中心だった。2年半後の課題は、被災世帯が仮設から恒久的な住まいへ移る判断をできるだけの条件がそろっているかに移っている。

詰まりは、戸数より前に用地、解体、人手、生活条件で起きる

復興を動かす変数は、災害公営住宅の完成戸数だけではない。宅地や道路の復旧、損壊家屋の解体、建設人材と資材の確保、自宅再建に必要な資金、家族構成や通院・介護の条件が同時に絡む。どれか一つが遅れると、住宅があっても入居に結びつかない。

建設・住宅供給側にも制約がある。顧客は自治体と被災世帯に分かれ、仕事は災害公営住宅、仮設の維持、住宅修繕、自宅再建に散らばる。資材高と人手不足の中で、遠隔地の小口工事や採算の薄い修繕に人を回せなければ、公共予算はそのまま工事量には変わらない。

このため復興需要は、地元建設業にとって単純な追い風ではない。収益性、人員配置、外部業者との競争、資材調達の安定性を同時に管理する経営判断になっている。供給網が細い地域ほど、政策の号令より施工能力の現実が先に上限を決める。

住民の迷いは、自治体の計画にも戻ってくる

被災者の側から見ると、災害公営住宅へ申し込むか、自宅再建を待つかは簡単な二択ではない。家の場所、家賃、家族の仕事、学校、医療、親族との距離、将来の介護まで含めて生活を組み直す判断になる。申し込みの締め切りが近づくほど、申請か再建かで揺れる世帯が表に出る。

その迷いは自治体の運用にも返ってくる。需要が読みにくければ、災害公営住宅の戸数や場所を決めにくい。場所が決まらなければ、住民は将来の生活を描きにくい。こうして、住民の判断保留と自治体の計画保留が互いに強め合う。

仮設住宅の延長は時間を買う措置だが、同時に支援の長期化を意味する。生活支援、見守り、医療、交通、地域コミュニティの維持に自治体の人員と財源が張り付く。災害関連死を含む人的被害の重さは、住宅問題が健康と生活の問題から切り離せないことを示している。

三つの行き先は、入居数と退去数で分かれる

最も前向きな展開は、8月からの災害公営住宅入居が進み、自宅再建も少しずつ契約と着工へ移り、仮設入居者数が四半期ごとに減る道筋だ。この場合、仮設延長は停滞の象徴ではなく、恒久住宅へ渡るための猶予として機能する。

二つ目は、住宅の器は増えても、用地、解体、施工人材、介護や通院の条件が詰まり、移転が進まない展開だ。この場合、復興のボトルネックは建物ではなく、生活を再配置する運用能力にある。

三つ目は、供給は進むが政策依存が残る展開だ。仮設延長で生活は支えられる一方、人口流出や地域サービスの縮小が進むと、恒久住宅ができても地域の持続性は回復しにくい。入居戸数だけでなく、仮設を出た後の生活が地域に根づくかが分かれ目になる。

答えは新しい目標ではなく、8月以降の実績に出る

今後の見方を変えるのは、新しいスローガンではない。災害公営住宅の入居が予定通り始まり、申し込み世帯が実際に移り、仮設住宅の入居者数が目に見えて減るかどうかだ。自宅再建の契約、解体の進捗、施工人材の確保も同じ線上にある。

逆に、入居開始後も仮設入居者数が大きく減らず、申請と再建の迷いが長引くなら、問題は住宅供給だけで説明できない。被災者が移れる場所、払える費用、通える医療、支えられる自治体運用がそろっていないということになる。

能登の地震対応は、復旧工事の量を競う段階から、生活の出口を細くしない段階へ進んだ。2年半後の数字が示しているのは、復興の遅さだけではなく、住民、自治体、建設現場が同じ制約の中で身動きを取りにくくなっている構造である。
